Диплом ПГС

Диплом №2018 "Двух этажный 18-квартирный 3-х секционный жилой дом в г. Мирный"

Диплом №2018 "Двух этажный 18-квартирный 3-х секционный жилой дом в г. Мирный"

Обращаем внимание, что любой проект можно привязать к Вашему городу, в большинстве случаев для этого необходимо только пересчитать теплотехнический расчет.

Настоятельно рекомендуем внимательно ознакомиться с содержанием пояснительной записки, конструктивными решениями здания, а также составом графической части диплома.

Стоимость работы: 3.000 руб.
Описание
Характеристики
Содержание записки
Чертежи
Технический паспорт и состав дипломного проекта

Дипломный проект №2018 «Двухэтажный 18-квартирный 3-х секционный жилой дом в г. Мирный» разработан по специальности ПГС (Промышленное и гражданское строительство) и представляет собой полноценный готовый диплом ПГС для защиты в строительном вузе. Проект включает полный комплект графической части в формате AutoCAD и развернутую пояснительную записку в MS Word и MS Excel. Все расчеты выполнены вручную, что соответствует требованиям вузовской подготовки. Проект может быть адаптирован под любой регион России путем пересчета теплотехнического раздела.

Параметр Значение
Номер проекта 2018
Специальность ПГС (Промышленное и гражданское строительство)
Категория Жилые здания
Тема дипломного проекта Двухэтажный 18-квартирный 3-х секционный жилой дом в г. Мирный
Назначение объекта Многоквартирный жилой дом
Этажность 2 этажа + техническое подполье
Размеры здания в осях 52,8 × 12,5 м
Высота здания 8,9 м
Конструктивная схема С несущими продольными и поперечными стенами
Материал стен Силикатный кирпич
Основания и фундаменты Мелкого заложения, сборный ленточный
Перекрытия Железобетонные пустотные плиты толщиной 220 мм
Кровля Рулонная, с внутренним водостоком
Метод расчёта конструкций Ручной способ
Дополнительные разделы Технологические карты, календарный план, строительный генплан, технико-экономические показатели
Программное обеспечение (графика) AutoCAD
Программное обеспечение (ПЗ) MS Word, MS Excel
Количество листов чертежей 10 листов AutoCAD (DWG)
Объём пояснительной записки 169 листов MS Word, MS Excel
Проверка на антиплагиат Возможна по запросу
Demo-версия Доступна для ознакомления
Стоимость 3 000 руб.

Краткое описание объекта проектирования

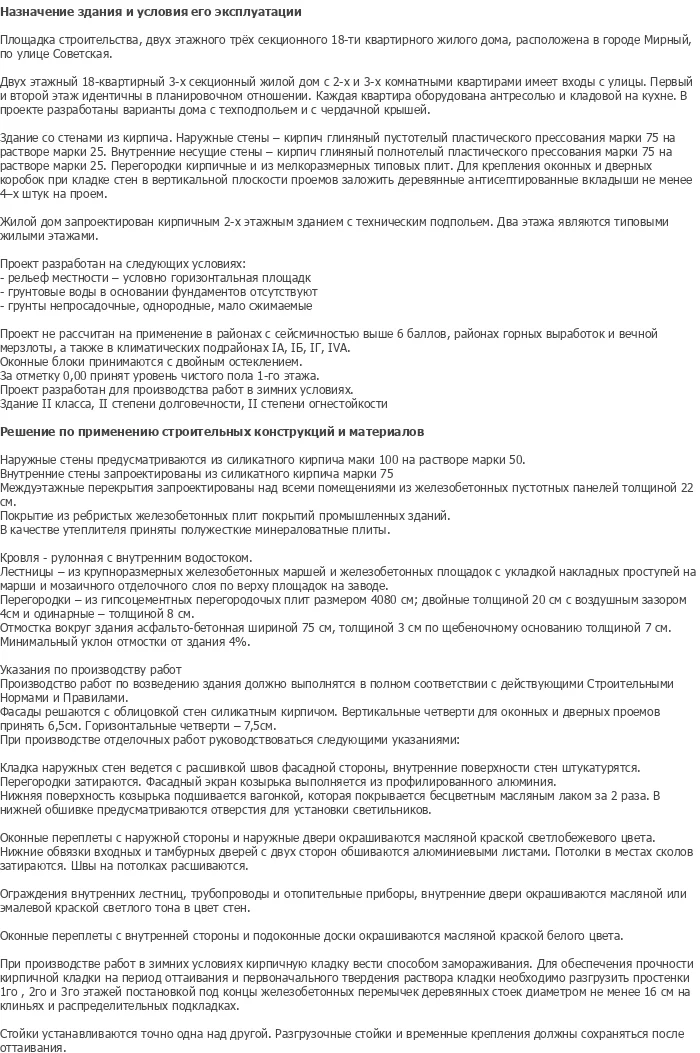

Проектируемый объект — двухэтажный 18-квартирный трехсекционный жилой дом в городе Мирный, Республика Саха (Якутия). Данный ПГС дипломный проект разработан для строительства жилого здания в условиях северного региона с суровым климатом и вечной мерзлотой. Здание имеет техническое подполье и рассчитано на комфортное проживание 18 семей. Общие размеры здания в плане составляют 52,8 м на 12,5 м, высота — 8,9 м. Каждая квартира оборудована антресолью и кладовой на кухне. Данный готовый диплом ПГС подходит студентам строительных специальностей, преподавателям и специалистам по проектированию жилых зданий в северных регионах. Если вы ищете, где купить проект или скачать проект по направлению ПГС — диплом №2018 предлагает оптимальное соотношение цены и качества. Особенностью проекта является учет геологических условий вечной мерзлоты и применение мер противокарстовой защиты.

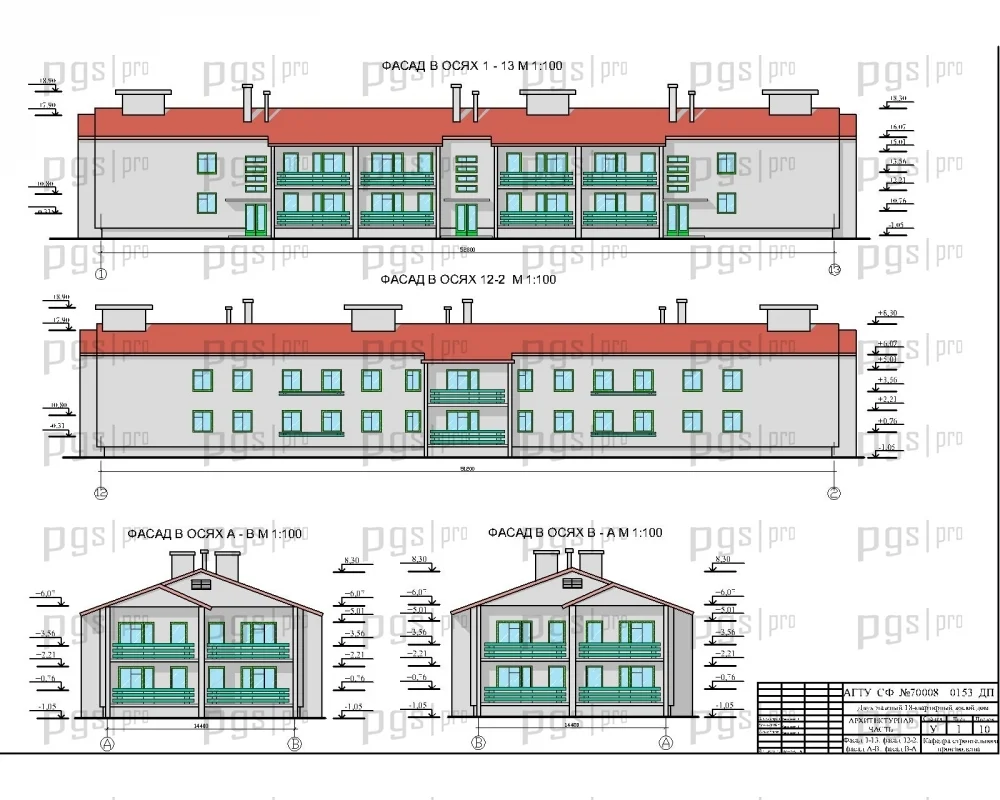

Архитектурно-планировочные решения

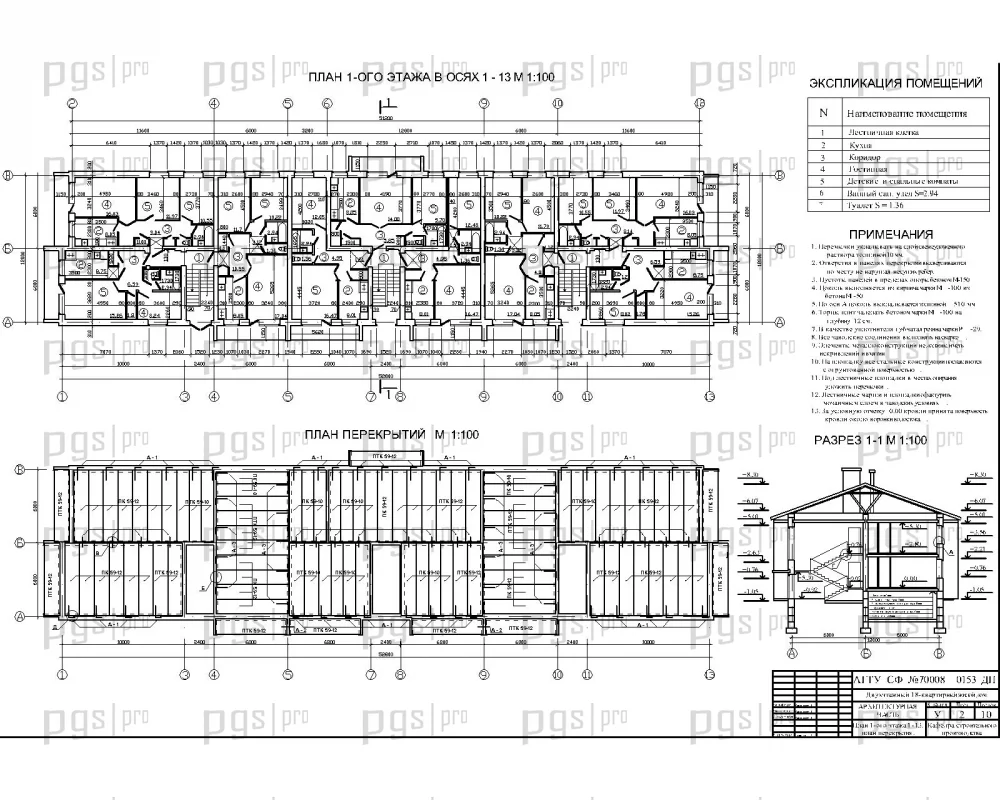

Функциональная планировка здания выполнена с учетом требований к жилым зданиям и санитарно-гигиенических норм. Здание имеет два типовых жилых этажа с идентичной планировкой. В каждой секции расположены квартиры с 2-х и 3-х комнатными планировками. Каждая квартира имеет вход с улицы, антресоль и кладовую на кухне. Первый и второй этажи идентичны в планировочном отношении.

  • Этажность: 2 этажа + техническое подполье
  • Секционность: 3 секции
  • Количество квартир: 18 (2-х и 3-х комнатные)
  • Размеры в плане: 52,8 × 12,5 м
  • Высота здания: 8,9 м
Конструктивные решения

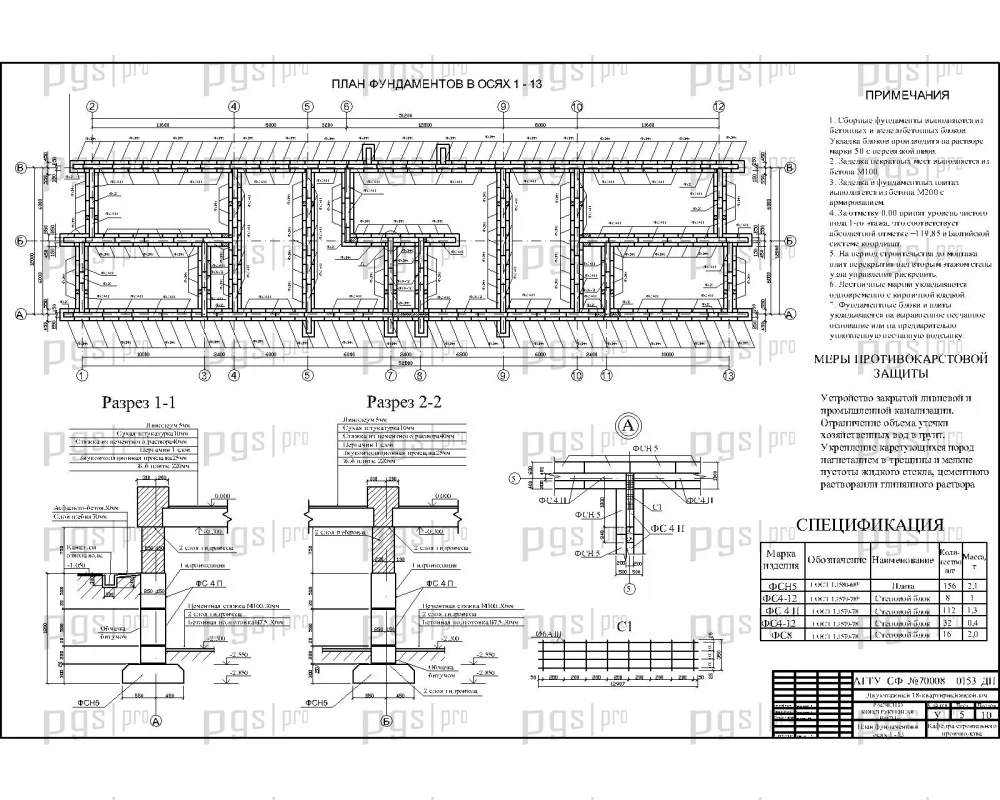

Конструктивная схема здания — с несущими продольными и поперечными стенами. Наружные стены выполнены из силикатного кирпича, фундаменты — мелкого заложения сборные ленточные. Перекрытия выполнены из железобетонных пустотных плит толщиной 220 мм. Кровля — рулонная с внутренним водостоком. Лестницы изготовлены из заводских крупноразмерных железобетонных маршей и площадок. Все расчеты конструкций выполнены вручную.

  • Фундамент: мелкого заложения, сборный ленточный
  • Стены: силикатный кирпич
  • Перекрытия: железобетонные пустотные плиты толщиной 220 мм
  • Кровля: рулонная с внутренним водостоком
  • Лестницы: крупноразмерные железобетонные марши и площадки
  • Расчет: ручной способ

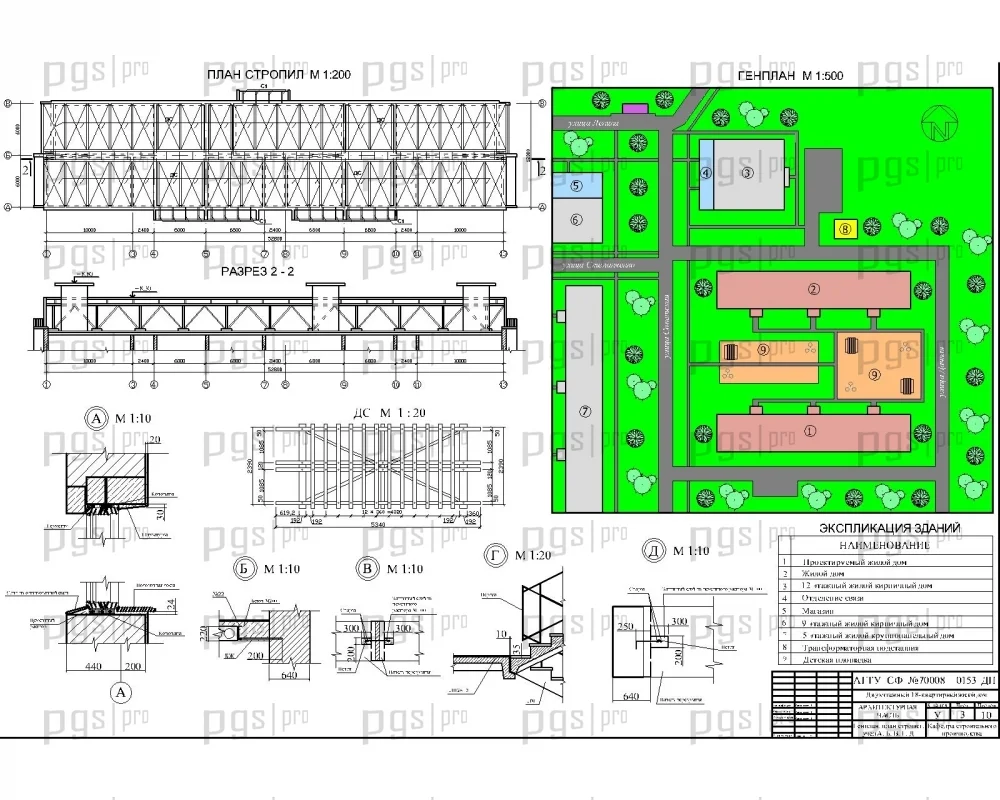

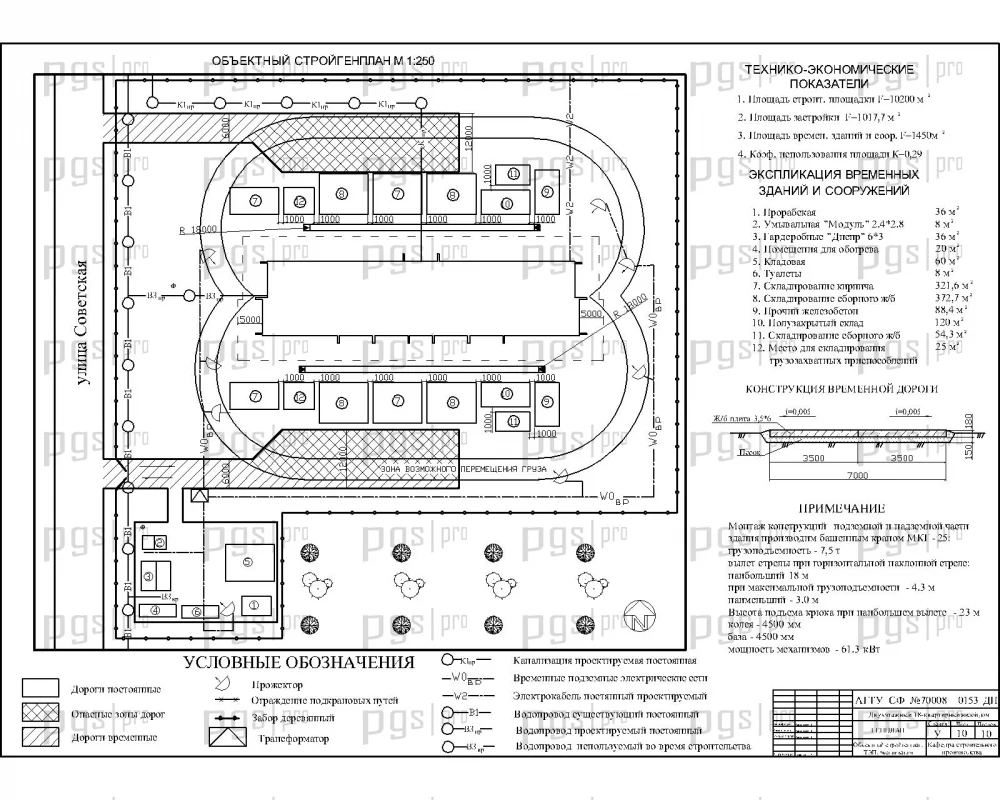

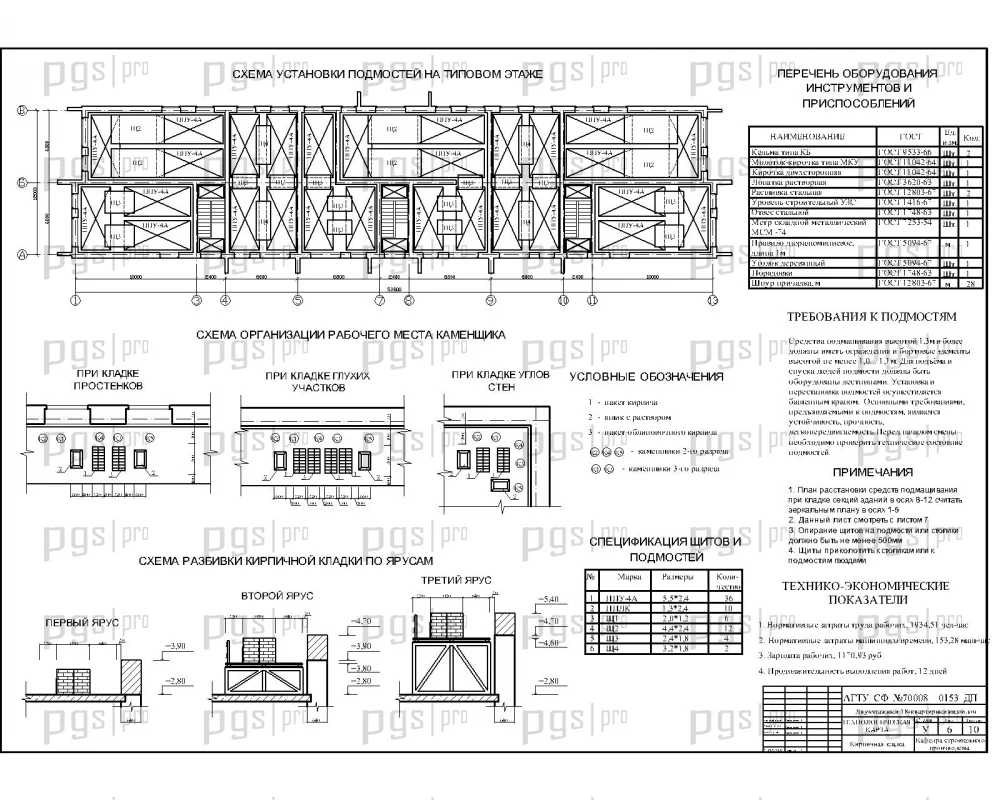

Технология и организация строительства

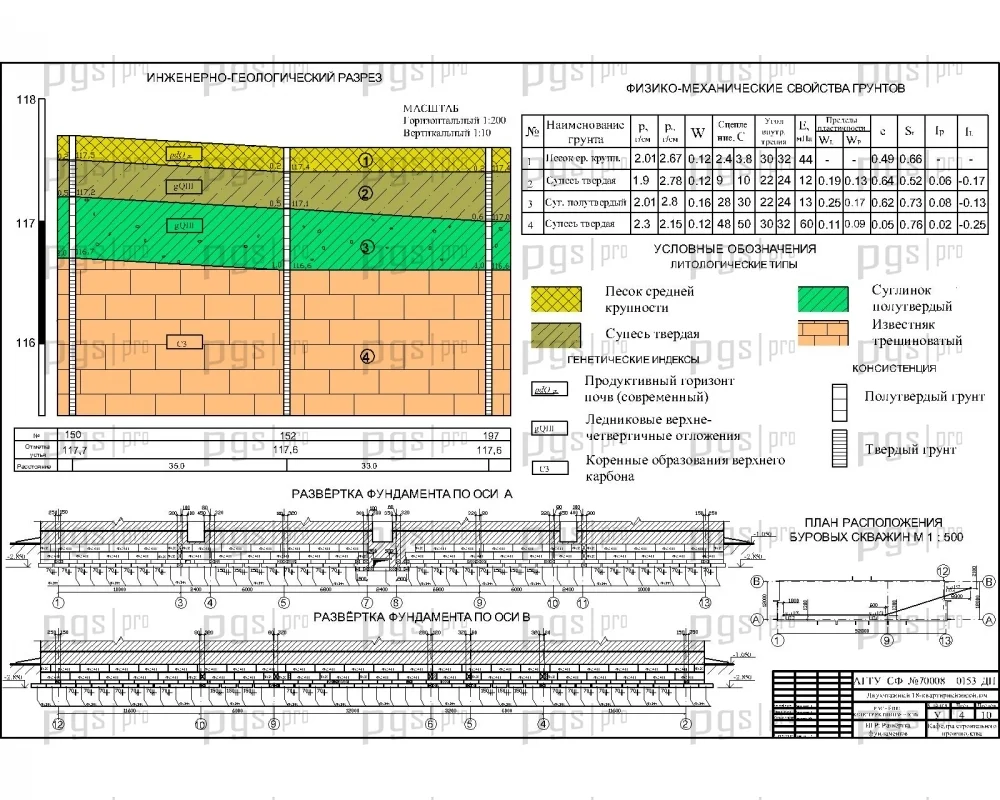

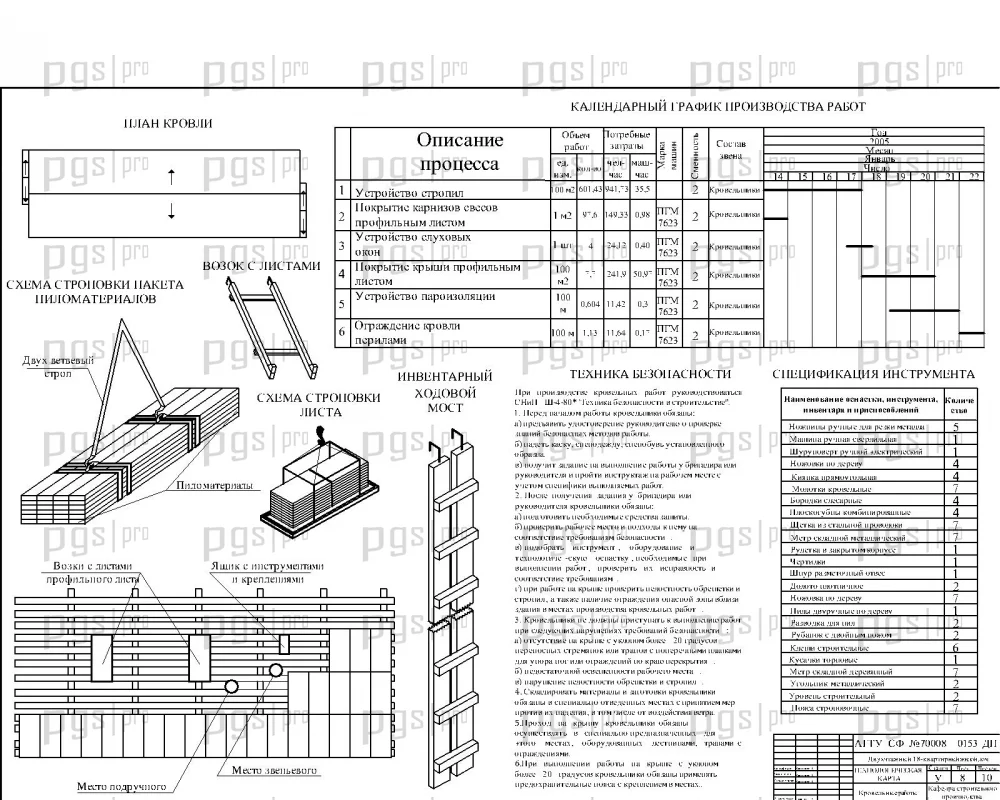

Технологическая часть дипломного проекта включает технологические карты на основные виды работ: кирпичную кладку, монтажные работы и кровельные работы. Календарный план производства работ составлен с учетом технологической последовательности строительства двухэтажного жилого дома. Строительный генеральный план содержит размещение временных зданий и сооружений, складов строительных материалов, подъездных дорог и площадок для монтажа крана. В составе проекта предусмотрены технико-экономические показатели и график потребности в кадрах, позволяющие оценить эффективность строительства. Графическая часть включает фасады, планы этажей, генплан, разрезы, план фундаментов, инженерно-геологический разрез, технологические карты, календарный план и строительный генплан.

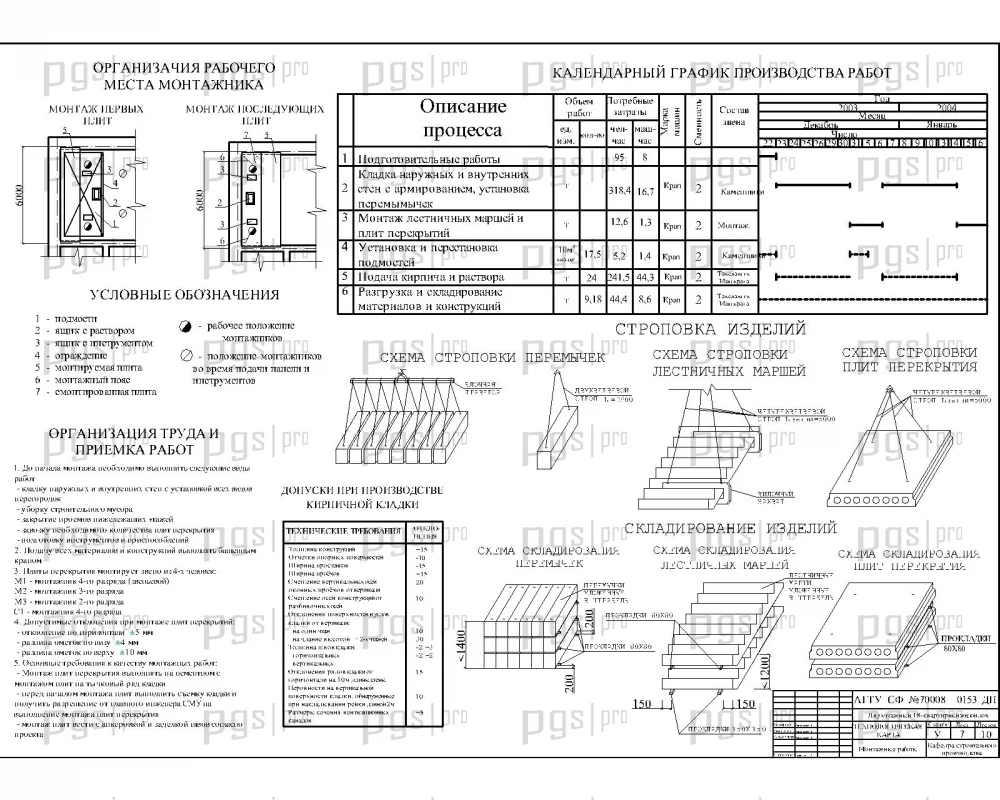

  • Технологическая карта на кирпичную кладку
  • Технологическая карта на монтажные работы
  • Технологическая карта на кровельные работы

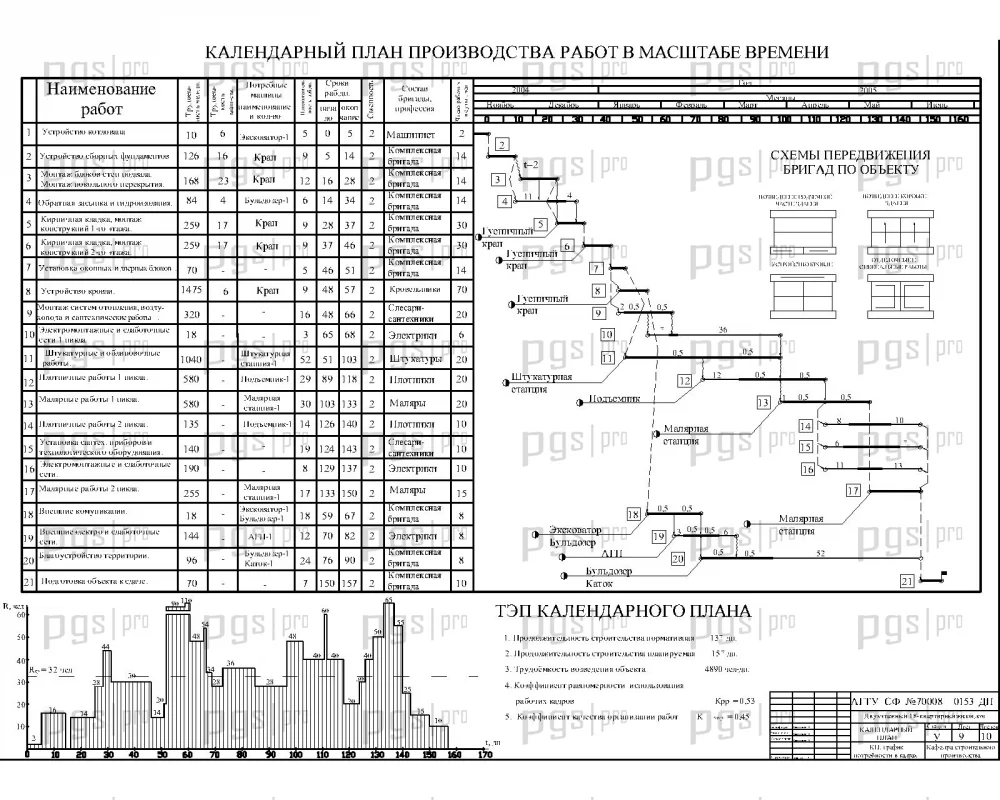

  • Календарный план производства работ
  • График потребности в кадрах
  • Строительный генеральный план
Преимущества проекта

Диплом №2018 выделяется среди аналогичных работ по ПГС следующими характеристиками:

  • Актуальная тематика: проектирование жилых домов в северных регионах — востребованное направление в современном строительстве.
  • Учет вечной мерзлоты: проект разработан с учетом геологических условий вечной мерзлоты и включает меры противокарстовой защиты.
  • Полная комплектация: 169 листов пояснительной записки и 10 листов графики AutoCAD — объем соответствует требованиям вузовской подготовки.
  • Разнообразие конструкций: сборные ленточные фундаменты, кирпичные стены, пустотные перекрытия, рулонная кровля — расчет и проектирование всех основных элементов.
  • Практическая направленность: технологические карты на кладку, монтаж и кровлю, календарный график, строительный генплан, технико-экономические показатели.
  • Ручной расчет: соответствует требованиям вузовской подготовки по специальности ПГС.
  • Адаптивность: возможность привязки к любому региону России путем пересчета теплотехнического раздела.
  • Готовность к защите: соответствует ГОСТ по специальности ПГС, включает разделы по охране труда и окружающей среды.

На pgsdiplom.pro доступен как полный комплект, так и отдельные разделы пояснительной записки или листы графической части. Это удобный шаблон проекта для студентов, которым необходим качественный готовый диплом ПГС с полным расчетом и оформлением. Вы можете скачать проект или купить проект №2018 по доступной цене — 3 000 рублей.

Возможность частичного выкупа проекта:

Напоминаем, что на pgsdiplom.pro вы можете купить часть диплома. Если вам необходимы, к примеру, технологическая карта проекта, конкретный лист чертежа из графической части или отдельные пункты пояснительной записки, свяжитесь с нами, указав номер проекта и требуемые разделы ПЗ.
