Диплом ПГС

Диплом №2029 "20-ти этажный монолитный жилой дом с подземной парковкой в г. Тюмень"

Диплом №2029 "20-ти этажный монолитный жилой дом с подземной парковкой в г. Тюмень"

Обращаем внимание, что любой проект можно привязать к Вашему городу, в большинстве случаев для этого необходимо только пересчитать теплотехнический расчет.

Настоятельно рекомендуем внимательно ознакомиться с содержанием пояснительной записки, конструктивными решениями здания, а также составом графической части диплома.

Стоимость работы: 5.000 руб.
Описание
Характеристики

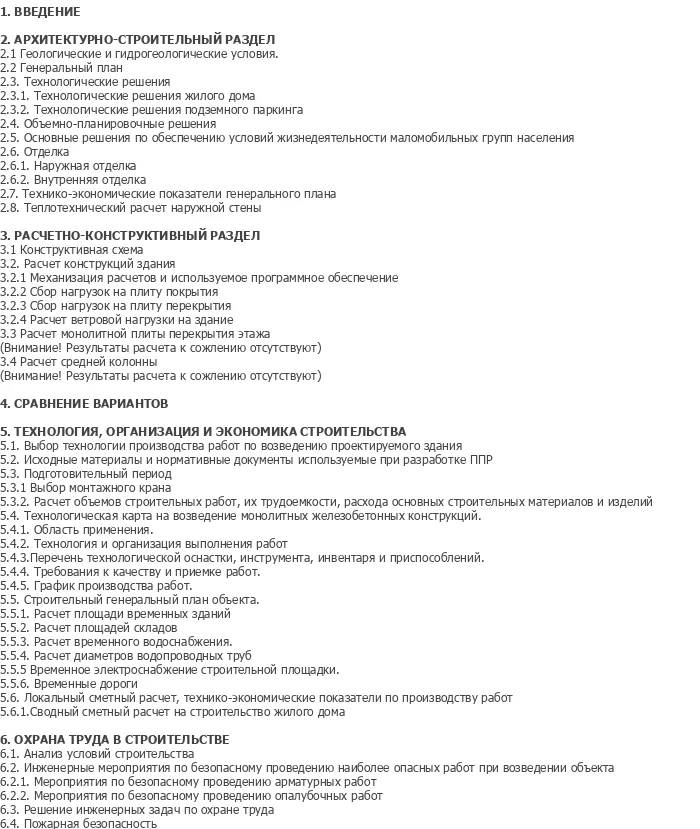

Содержание записки
Чертежи
Технический паспорт и состав дипломного проекта

Дипломный проект №2029 «20-ти этажный монолитный жилой дом с подземной парковкой в г. Тюмень» разработан по специальности ПГС (Промышленное и гражданское строительство) и представляет собой полноценный готовый диплом ПГС для защиты в строительном вузе. Объект относится к категории жилых зданий и предназначен для постоянного проживания с встроенными коммерческими помещениями на первом этаже и подземной парковкой. Проект выполнен с учетом климатических условий Тюменской области и может быть адаптирован под любой регион России путем пересчета теплотехнического раздела. Купить проект №2029 или скачать проект можно на pgsdiplom.pro.

Параметр Значение
Номер проекта 2029
Специальность ПГС (Промышленное и гражданское строительство)
Категория Жилые здания
Тема дипломного проекта 20-ти этажный монолитный жилой дом с подземной парковкой в г. Тюмень
Назначение объекта Многоквартирный жилой дом с коммерческими помещениями и подземной парковкой
Этажность 20 этажей + подземная парковка
Размеры здания в осях 42 × 48 м
Высота здания 60,0 м
Конструктивная схема Пространственный монолитный каркас
Материал стен Кирпичные стены с утеплителем
Основания и фундаменты Монолитная плита
Перекрытия Монолитное безбалочное
Кровля Плоская
Метод расчёта конструкций Программный комплекс ПК «SCAD»
Дополнительные разделы Технологическая карта на устройство железобетонных перекрытий, график производства работ, график движения рабочей силы, сетевой график, строительный генплан, технико-экономические показатели, сравнение вариантов
Программное обеспечение (графика) AutoCAD
Программное обеспечение (ПЗ) MS Word
Количество листов чертежей 15 листов AutoCAD (DWG)
Объём пояснительной записки 102 листа MS Word
Проверка на антиплагиат Возможна по запросу
Demo-версия Доступна для ознакомления
Стоимость 5 000 руб.

Краткое описание объекта проектирования

Проектируемый объект — 20-этажный монолитный жилой дом с подземной парковкой, расположенный в городе Тюмень. Данный шаблон проекта разработан с учетом современных требований к комфортности проживания, энергоэффективности и функциональности высотных жилых зданий с интегрированными парковочными решениями. Особенность проекта — монолитный пространственный каркас с безбалочными перекрытиями и подземной стоянкой закрытого типа вместимостью 62 машино-места.

Здание имеет габаритные размеры 42 × 48 м в плане и высоту 60 м. Максимальная отметка на высоте составляет +60,000. На первом этаже (отм. +0,000) расположен подъезд и помещения, предназначенные под торговлю, обслуживание дома и района, а также рабочие помещения площадью 436,1 м². Со второго по восемнадцатый этаж рассчитаны по восемь квартир, с девятнадцатого по двадцатый — по четыре многокомнатные квартиры. Данный ПГС дипломный проект подходит студентам строительных специальностей, преподавателям и специалистам по проектированию высотных жилых зданий. Если вы ищете, где купить проект или скачать проект по направлению ПГС — диплом №2029 предлагает оптимальное соотношение цены и качества.

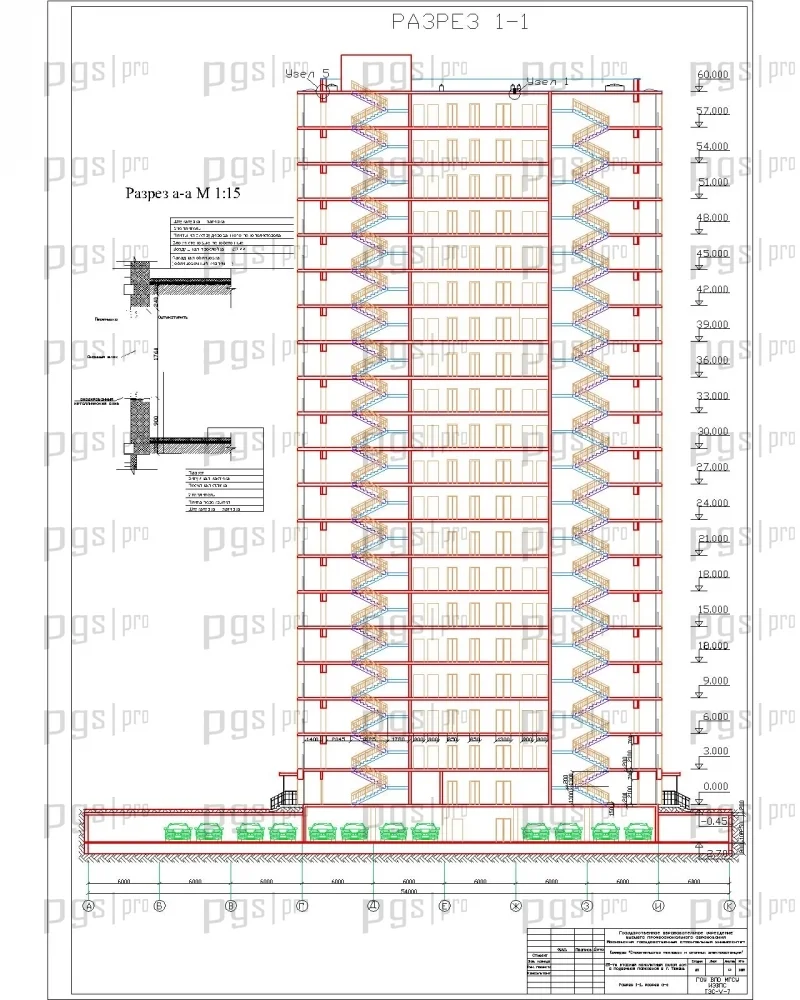

Функциональная связь между этажами осуществляется тремя лифтами, один из которых предусмотрен для транспортирования пожарных подразделений (СНиП II-01-97*). Эвакуация людей с каждого этажа обеспечена двумя лестницами: одна обычная, а другая незадымляемая с выходом непосредственно наружу. Класс ответственности здания — I, степень огнестойкости высотной части — I, степень огнестойкости низкой части — II, класс конструктивной пожарной опасности С-I, пожарная опасность строительных конструкций — К0.

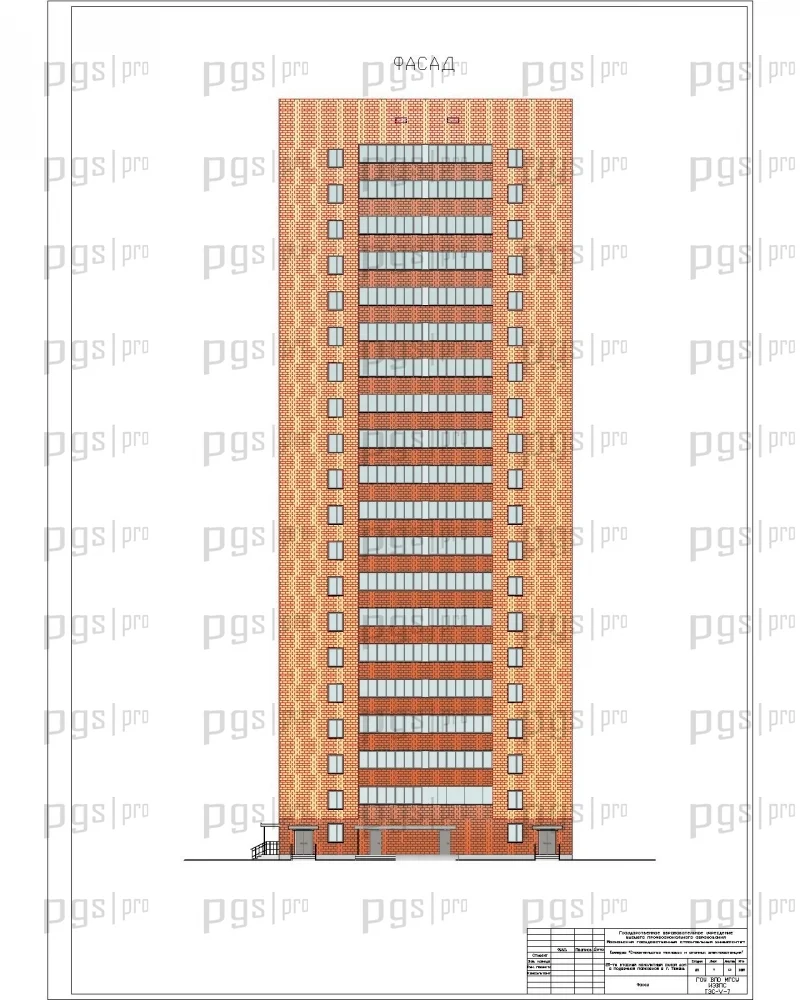

Архитектурно-планировочные решения

Функциональные связи в здании решены с учетом требований к комфортности проживания, санитарно-гигиенических норм и современных стандартов жилищного строительства. Планировочная структура базируется на четком разделении жилой зоны, зоны коммерческих помещений и подземной парковки.

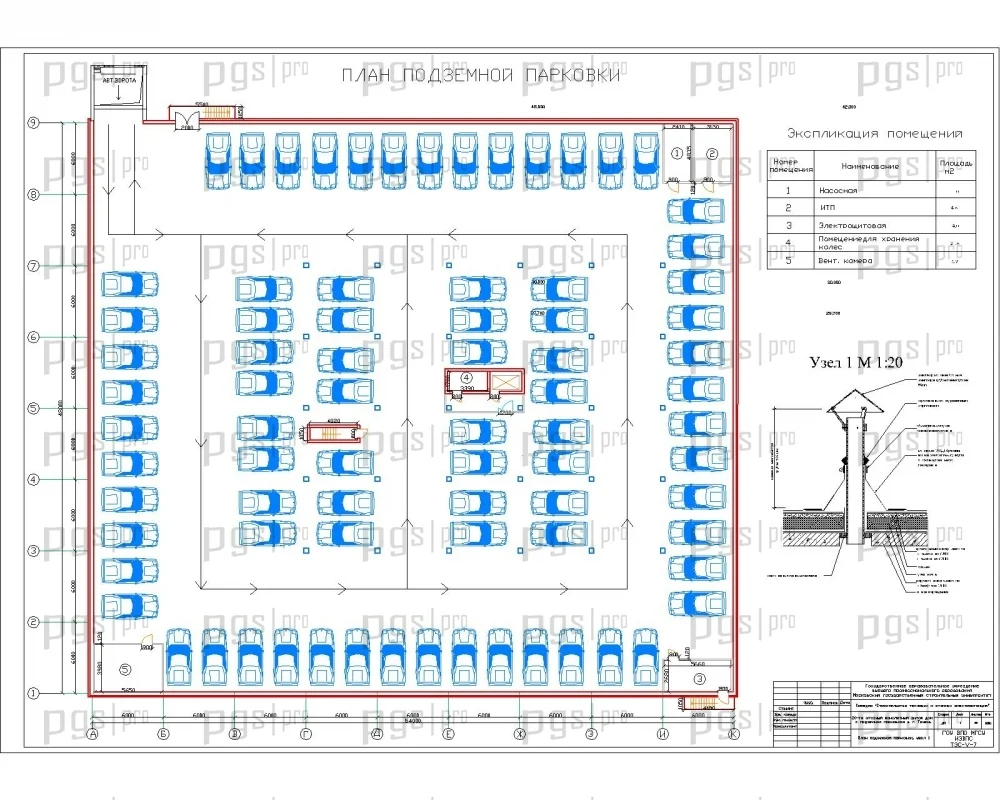

Подземная часть (парковка): подземный гараж-стоянка расположен в осях 1–8 и А–И. Габариты в осях 42 × 48 м, высота этажа 2,5 м. Подземная парковка закрытого типа вместимостью 62 машино-места, предназначенная для жильцов дома. Помещение стоянки в плане имеет размеры 42,0 × 48,0 м и занимает общую площадь 2016 м². Стоянка имеет въезд с торца дома. По однопутному выездному пандусу машины заезжают на стоянку. Стоянка имеет 2 эвакуационных лестницы с выходом на первый этаж жилого дома и непосредственно на улицу. Планировочное решение стоянки предусматривает помещение хранения автомобилей и помещения технического назначения.

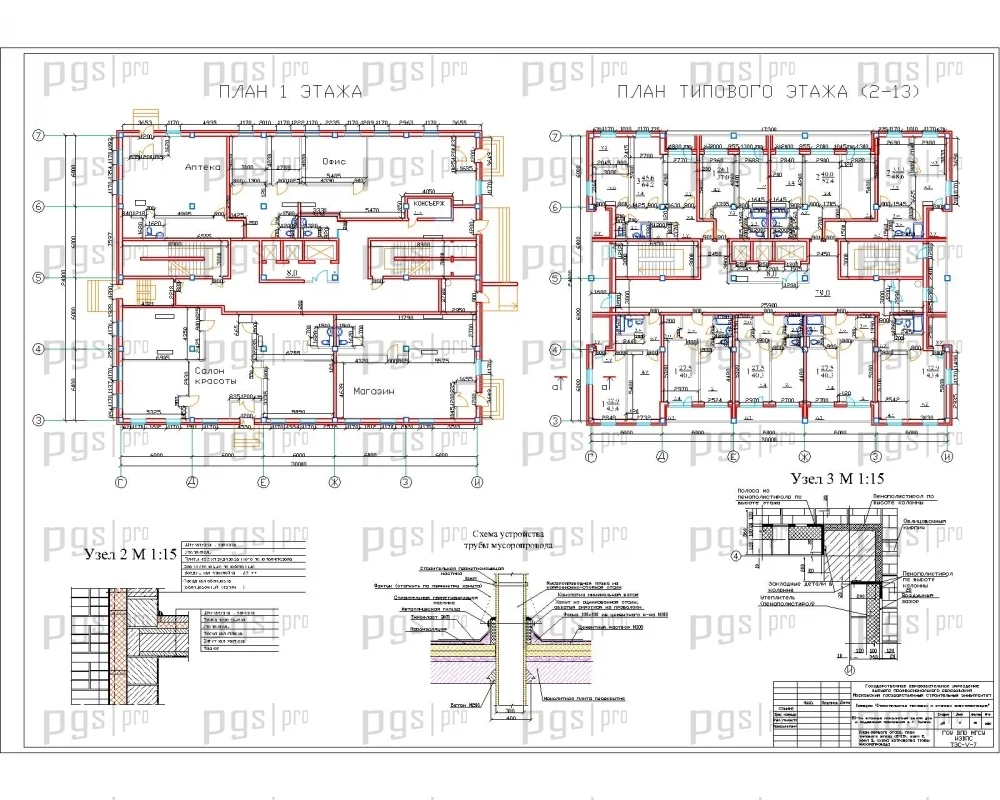

Первый этаж (коммерческая зона): подъезд и помещения, предназначенные под торговлю, обслуживание дома и района, а также рабочие помещения площадью 436,1 м². На первом этаже здания будет располагаться магазин, бильярдная, офис, салон красоты. Доступ автотранспорта на этаж гаража-стоянки осуществляется с помощью однопутного открытого пандуса. Помещения гаража-стоянки — неотапливаемые.

Типовые этажи 2–18 (жилая зона): по восемь квартир на этаж. План типового этажа (2–13) и план типового этажа (14–20) представлены в графической части проекта. Квартиры имеют балконы и лоджии.

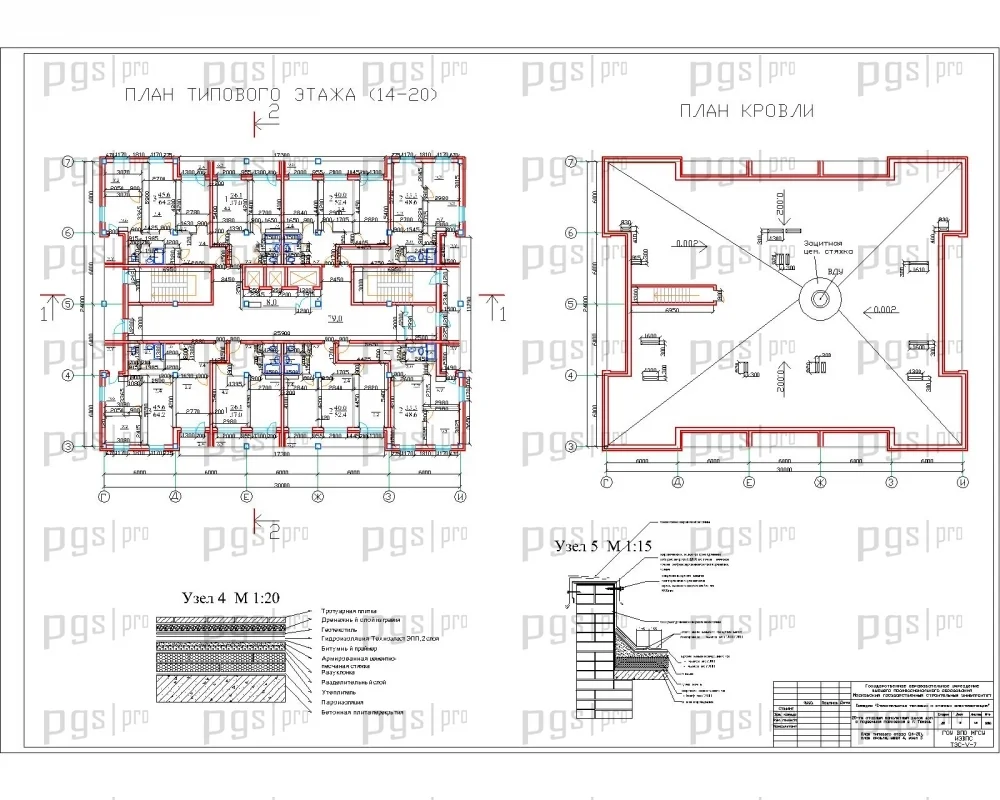

Этажи 19–20 (жилая зона): по четыре многокомнатные квартиры на этаж. План кровли и узлы приведены в графической части проекта.

Кровля: плоская с устройством выходов на крышу и техническими помещениями. План кровли включает размещение вентиляционных выходов и оборудования.

Конструктивные решения

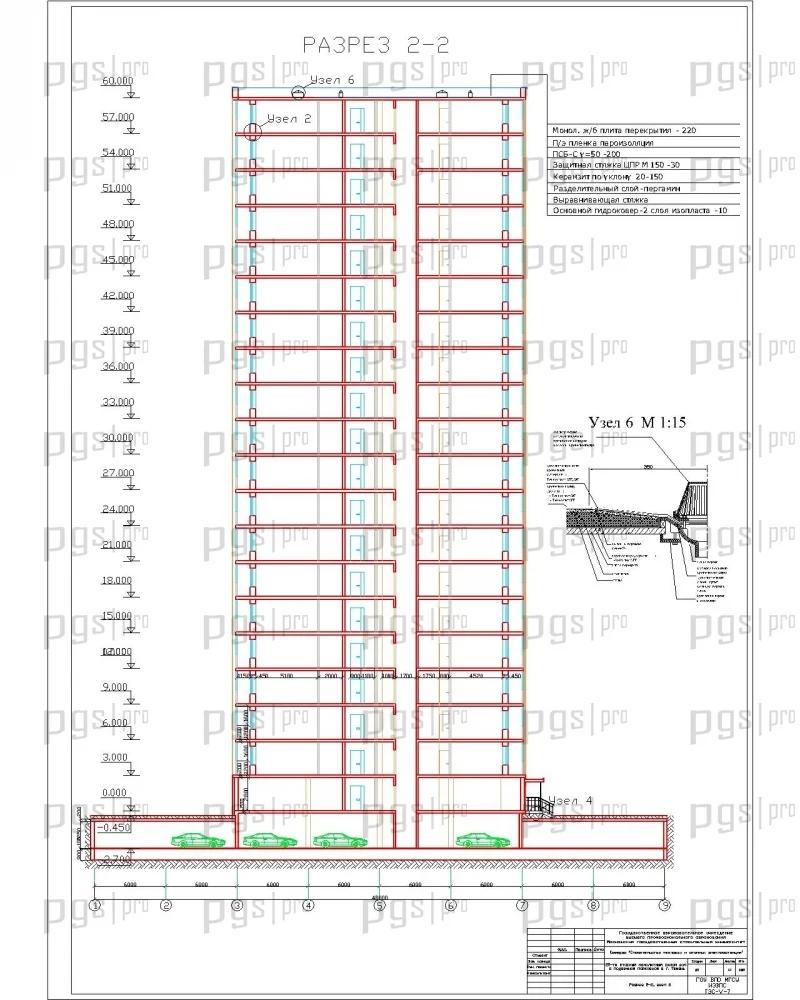

Конструктивная система: в проекте применен пространственный монолитный каркас с несущими колоннами и безбалочными монолитными перекрытиями. Пространственная жесткость и устойчивость здания обеспечивается совместной работой монолитных колонн, перекрытий и диафрагм жесткости. Конструктивная система обеспечивает прочность и устойчивость в случае локального разрушения несущих конструкций.

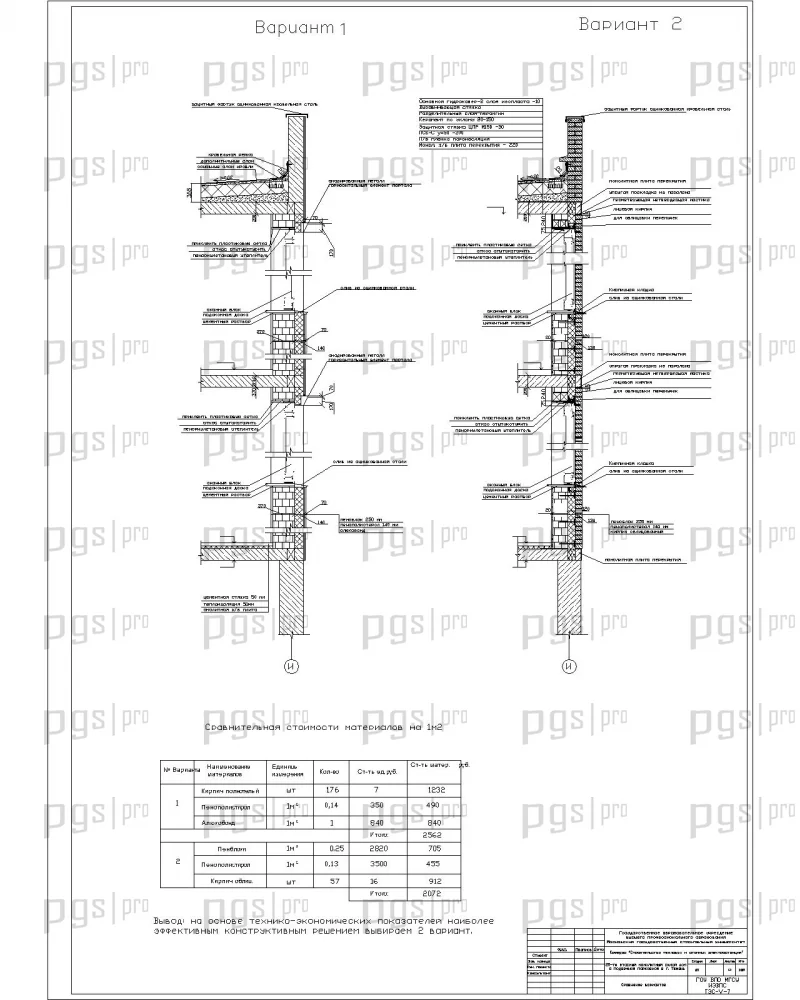

Фундамент: монолитная плита. Расчет фундамента выполнен с учетом инженерно-геологических условий строительной площадки. В расчетно-конструктивном разделе выполнено сравнение вариантов конструктивных решений.

Наружные стены: кирпичные стены с утеплителем. Теплотехнический расчет ограждающих конструкций выполнен с учетом климатических условий Тюменской области. Расчет наружных стен включает определение толщины утеплителя и проверку на паропроницаемость.

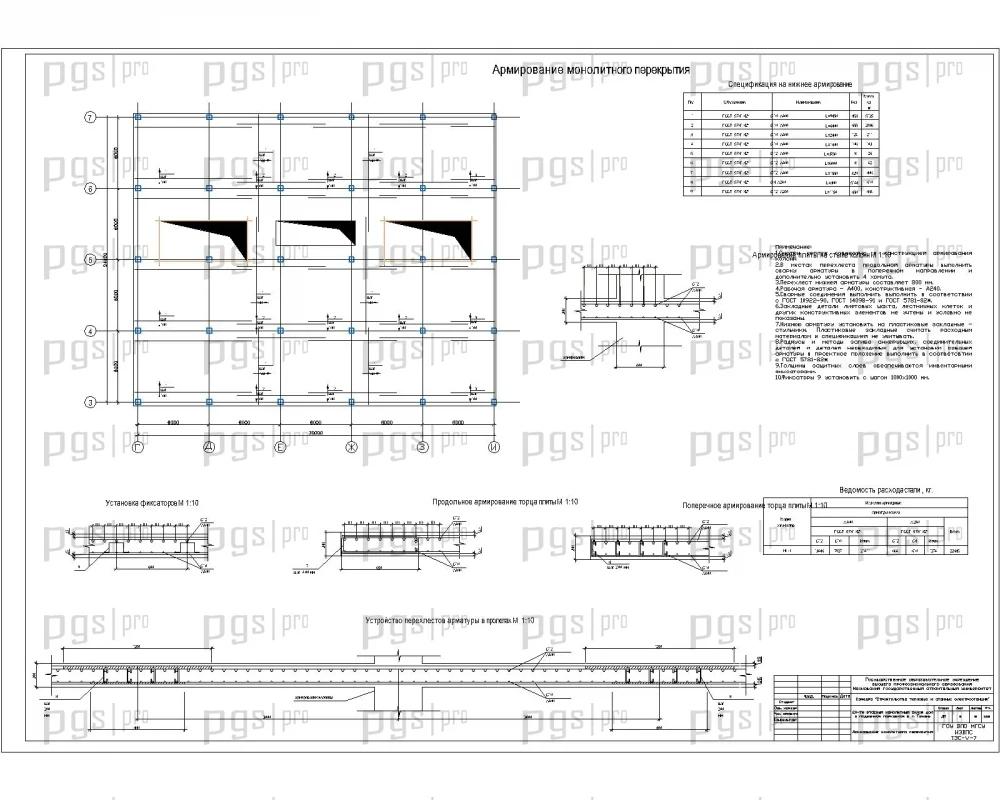

Перекрытия: монолитное безбалочное. В расчетно-конструктивном разделе выполнено армирование монолитного перекрытия с расчетом армирования и проверкой прочности. Расчет выполнен в программном комплексе ПК «SCAD».

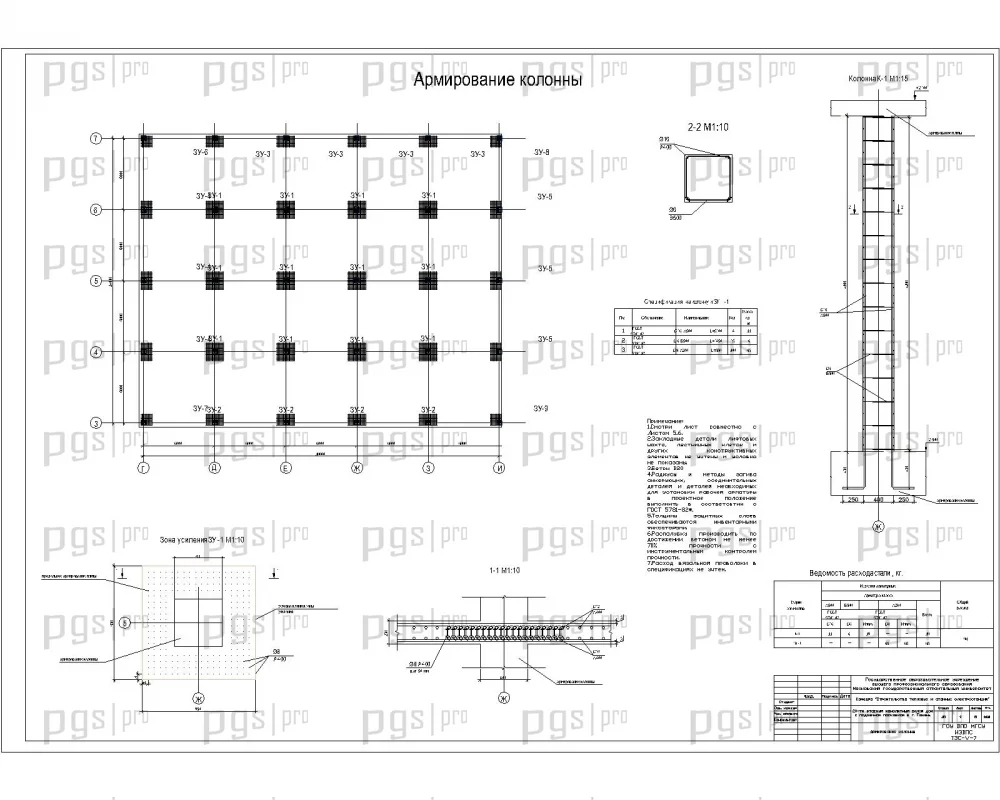

Колонны: монолитные железобетонные. Армирование колонн детально проработано в графической части проекта с указанием сечений армирования и ведомостей расхода стали.

Кровля: плоская с устройством водоприемных воронок и внутренним водостоком. Узлы примыкания кровли к парапетам и выходам вентиляционных шахт детально проработаны в графической части проекта.

Технология и организация строительства

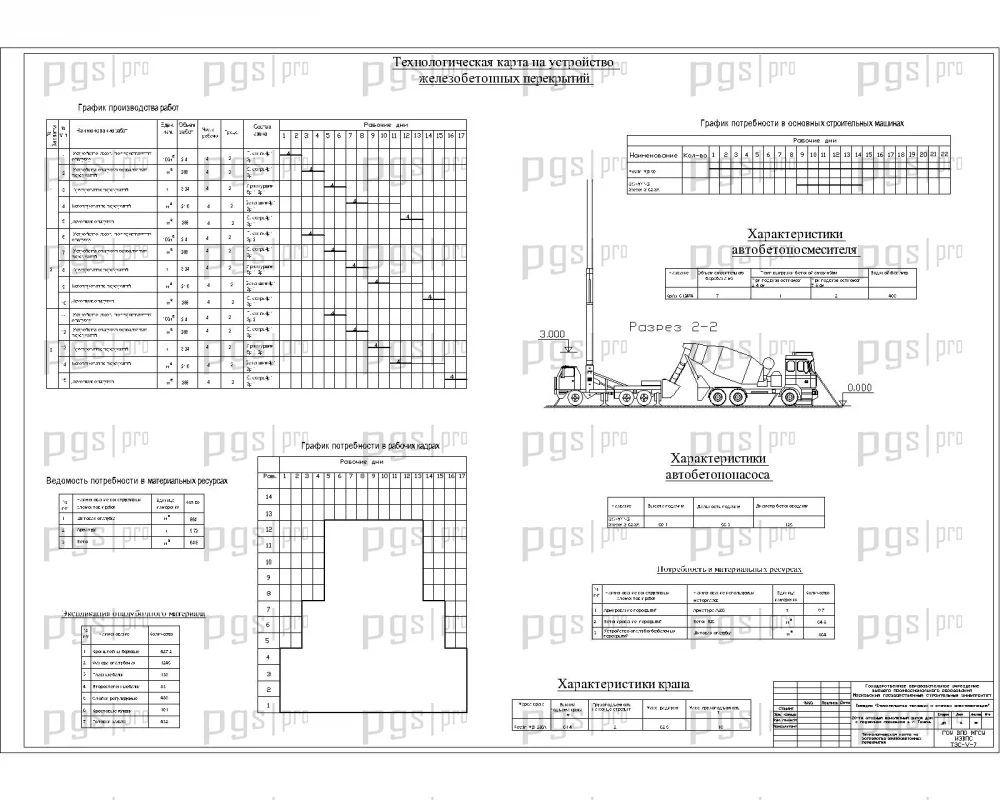

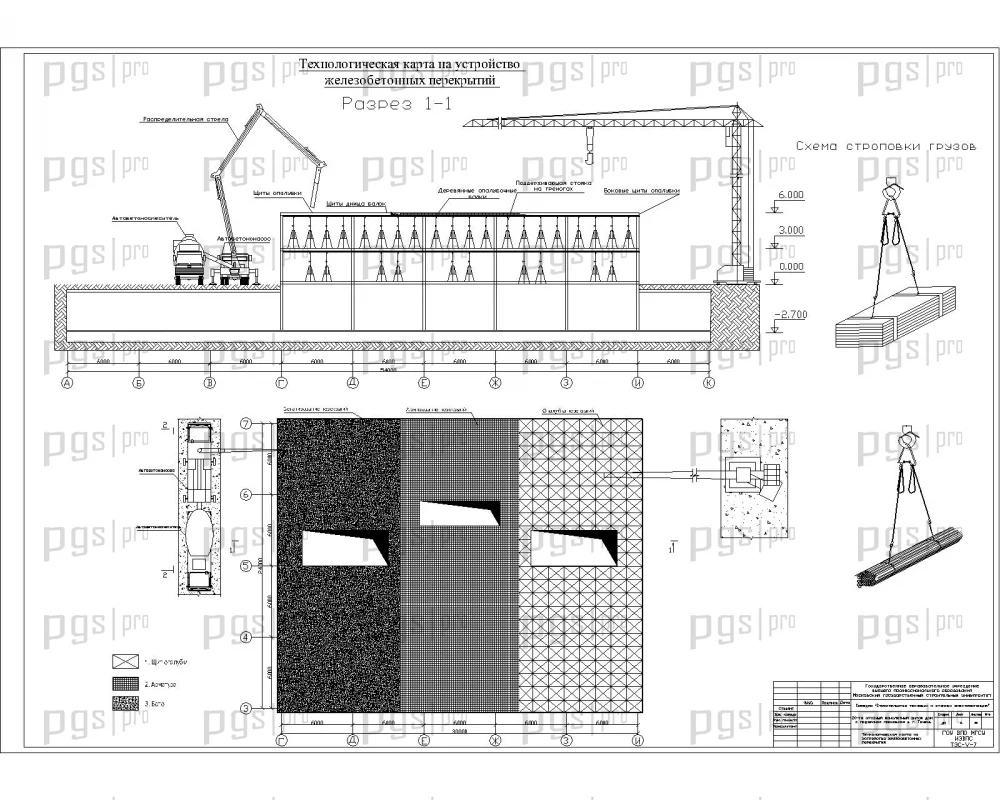

Технологическая карта на устройство железобетонных перекрытий включает объемы работ, способы производства монолитных перекрытий, комплектацию машин и механизмов (автокран, бетононасос, вибраторы), трудовые затраты, мероприятия по технике безопасности и охране окружающей среды. Устройство монолитных перекрытий выполняется с применением опалубочных систем и бетононасоса с последующим контролем качества бетонирования.

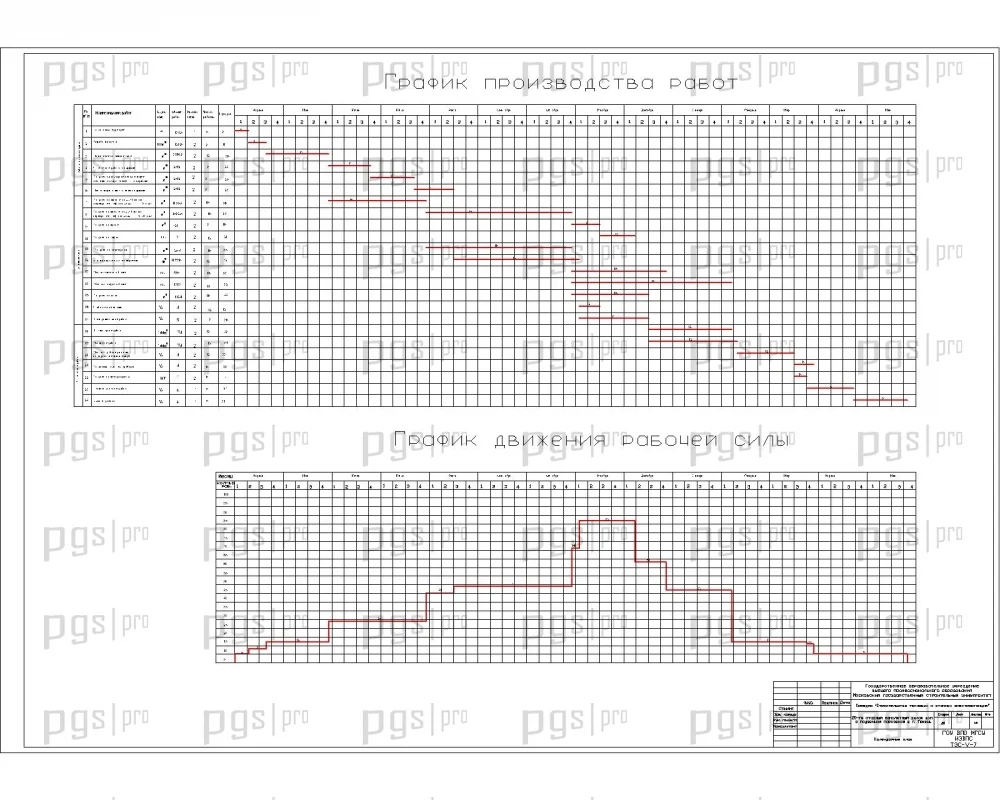

График производства работ и график движения рабочей силы составлены с учетом технологической последовательности работ: подготовка строительной площадки, устройство фундамента, возведение каркаса, монтаж перекрытий, устройство кровли, отделочные работы, монтаж инженерных систем. Применяются для оптимизации критического пути строительства и расчета потребности в рабочей силе на каждом этапе.

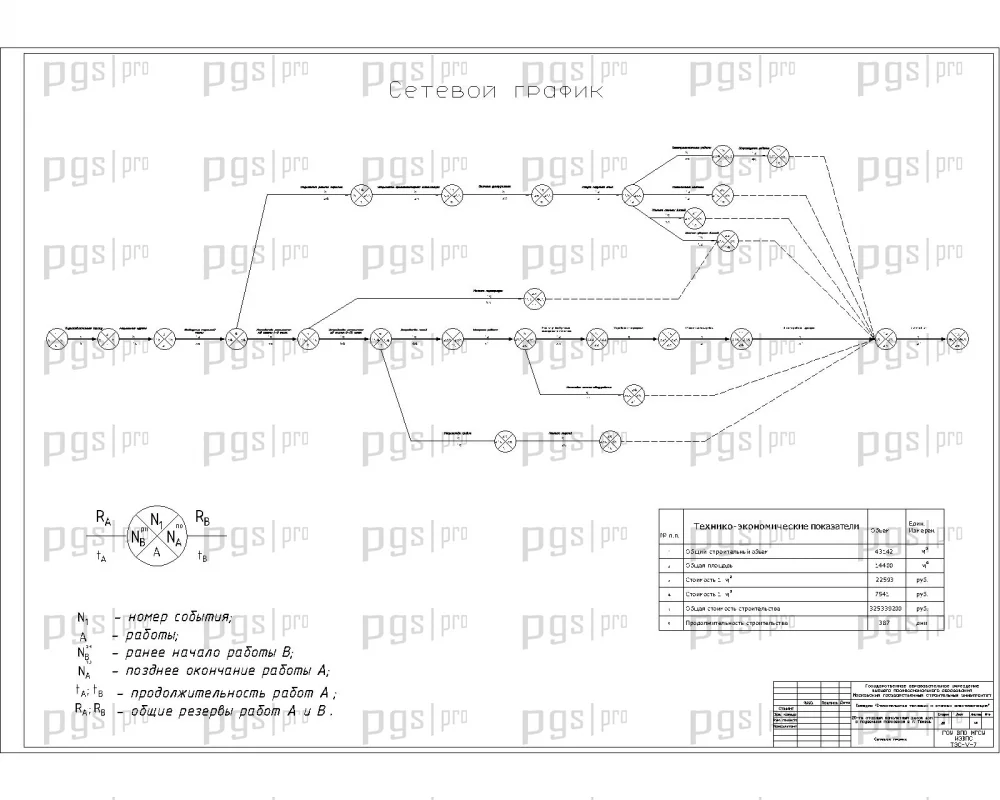

Сетевой график содержит расчет критического пути строительства, определение ранних и поздних сроков начала и окончания работ, резервов времени. Применяется для сокращения общей продолжительности строительства и оптимизации использования ресурсов.

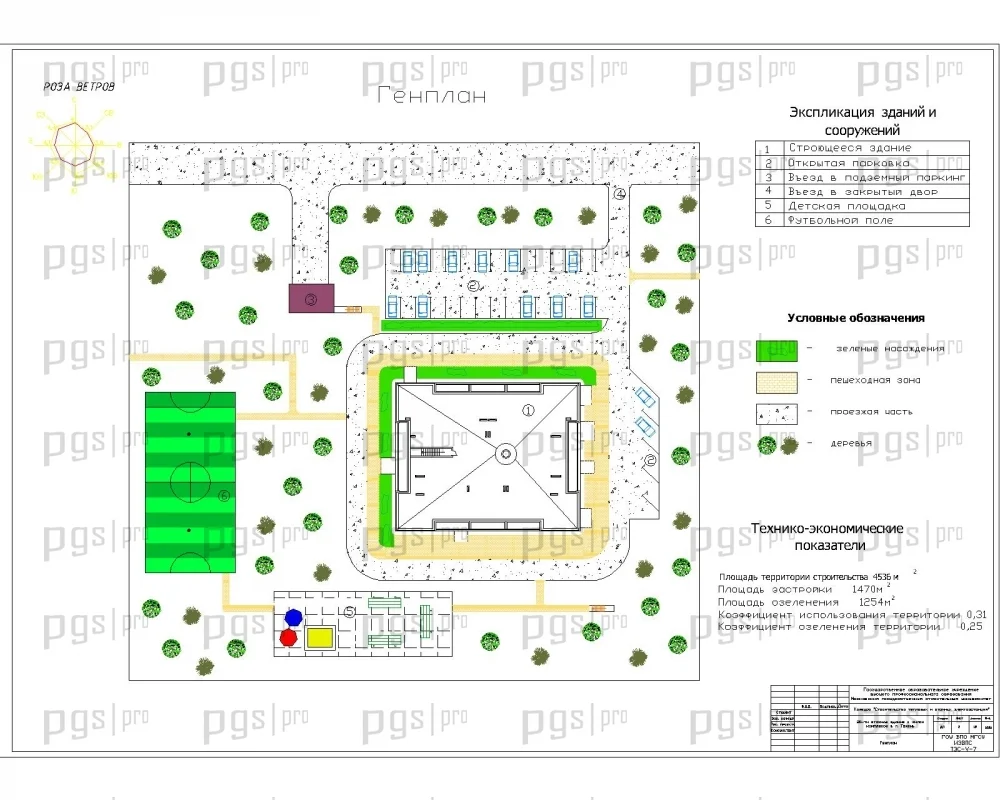

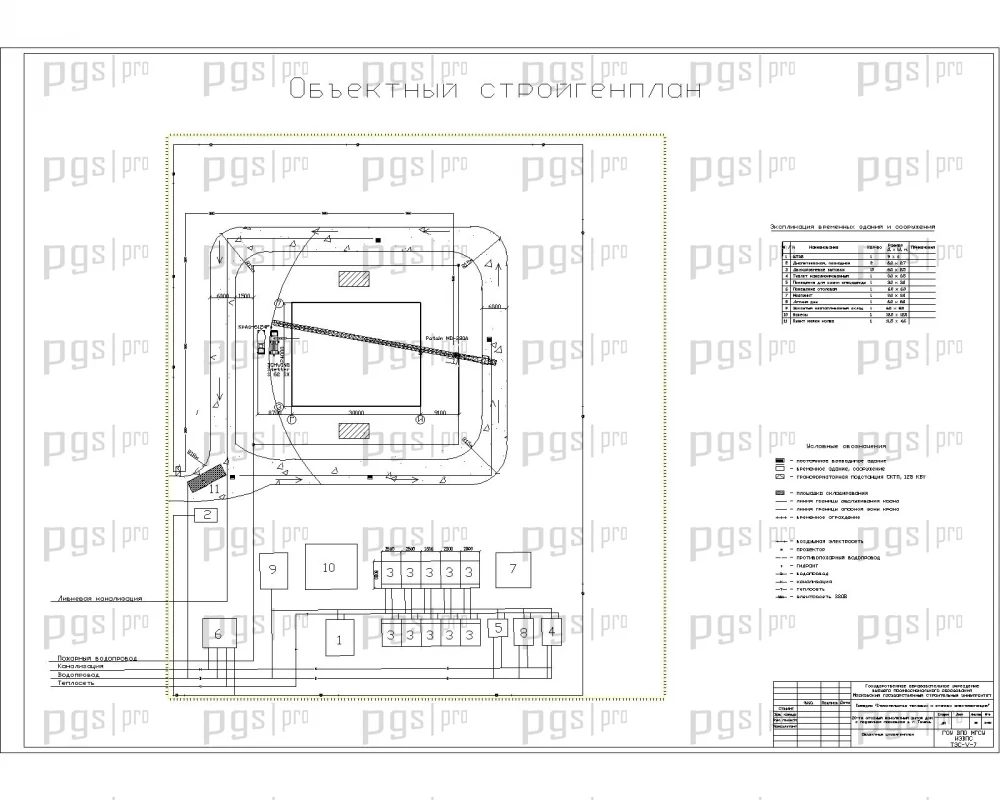

Строительный генеральный план содержит размещение временных зданий и сооружений, складов строительных материалов, подъездных дорог, площадок для монтажа крана, коммуникаций. Выполнен расчет площади временных зданий, площадей складов, временного водоснабжения, расчет диаметров водопроводных труб, временное электроснабжение строительной площадки, временные дороги.

Технико-экономические показатели: проект содержит локальный сметный расчет, технико-экономические показатели по производству работ, сводный сметный расчет на строительство жилого дома, сравнение вариантов конструктивных решений.

Преимущества проекта

Диплом №2029 выделяется среди аналогичных работ по ПГС следующими характеристиками:

  • Актуальная тематика: проектирование высотных монолитных жилых домов с подземными парковками — востребованное направление в современном градостроительстве.
  • Сложный инженерный объект: 20-этажное здание с монолитным пространственным каркасом, безбалочными перекрытиями и подземной парковкой на 62 машино-места.
  • Полная комплектация: 102 листа пояснительной записки и 15 листов графики AutoCAD — объем соответствует требованиям вузовской подготовки.
  • Разнообразие конструкций: монолитная плита, колонны, безбалочные перекрытия, кровля — расчет и конструирование всех основных элементов с применением программного комплекса ПК «SCAD».
  • Практическая направленность: технологическая карта на устройство железобетонных перекрытий, график производства работ, график движения рабочей силы, сетевой график, строительный генплан, технико-экономические показатели.
  • Компьютерный расчет: использование программного комплекса ПК «SCAD» — соответствует требованиям вузовской подготовки по специальности ПГС.
  • Адаптивность: возможность привязки к любому региону России путем пересчета теплотехнического раздела.
  • Готовность к защите: соответствует ГОСТ по специальности ПГС, включает разделы по охране труда и охране окружающей среды.

На pgsdiplom.pro доступен как полный комплект, так и отдельные разделы пояснительной записки или листы графической части. Это удобный шаблон проекта для студентов, которым необходим качественный готовый диплом ПГС с полным расчетом и оформлением. Вы можете скачать проект или купить проект №2029 по доступной цене — 5 000 рублей.

Возможность частичного выкупа проекта:

Напоминаем, что на pgsdiplom.pro вы можете купить часть диплома. Если вам необходимы, к примеру, технологическая карта проекта, конкретный лист чертежа из графической части или отдельные пункты пояснительной записки, свяжитесь с нами, указав номер проекта и требуемые разделы ПЗ.

diplom-pgs
