Диплом №3023 "Цех среднесортного прокатного стана электрометаллургического завода в г. Калуга"
Обращаем внимание, что любой проект можно привязать к Вашему городу, в большинстве случаев для этого необходимо только пересчитать теплотехнический расчет.
Настоятельно рекомендуем внимательно ознакомиться с содержанием пояснительной записки, конструктивными решениями здания, а также составом графической части диплома.
Дипломный проект №3023 «Цех среднесортного прокатного стана электрометаллургического завода в г. Калуга» разработан по специальности ПГС (Промышленное и гражданское строительство) и представляет собой полноценный готовый диплом ПГС для защиты в строительном вузе. Объект относится к категории производственных зданий и сооружений и предназначен для размещения среднесортного прокатного стана с полным технологическим циклом обработки металла. Проект выполнен с учётом климатических условий Калужской области и может быть адаптирован под любой регион России путём пересчёта теплотехнического раздела. Данный ПГС дипломный проект включает полный комплект пояснительной записки и графической части в формате AutoCAD, что полностью соответствует требованиям вузовской подготовки по направлению промышленное и гражданское строительство.
| Параметр | Значение |
|---|---|
| Номер проекта | 3023 |
| Специальность | ПГС (Промышленное и гражданское строительство) |
| Категория | Производственные здания |
| Тема дипломного проекта | Цех среднесортного прокатного стана электрометаллургического завода в г. Калуга |
| Назначение объекта | Производственный цех прокатного стана |
| Этажность | 1 этаж (производственный зал), 2 этажа (встроенные помещения АБК и АТБ) |
| Размеры здания в осях | 378,0 × 116,0 м (основной пролёт), 36,0 × 120,0 м (перпендикулярный пролёт) |
| Высота здания | 21,6 м (без учёта фонаря), 24,0 м (отметка верха фонаря) |
| Конструктивная схема | Шарнирная схема рамного каркаса, стальные колонны, стропильные фермы, связи по поясам ферм |
| Материал стен | Сэндвич-панели (стеновые и кровельные), профилированный стальной лист |
| Основания и фундаменты | Свайные фундаменты (расчёт и конструирование по разделам 6.1–6.2 ПЗ) |
| Перекрытия | Стальные профилированные настилы по стропильным фермам |
| Кровля | Скатная, стальные стропильные фермы, профилированный стальной настил, рубероид, минераловатный утеплитель 150 мм, резиновая мембрана |
| Метод расчёта конструкций | В программном комплексе "Лира" |
| Дополнительные разделы | Технологическая часть, календарный план, строительный генплан, технико-экономические показатели, сравнение вариантов, расстановка оборудования |
| Программное обеспечение (графика) | AutoCAD |
| Программное обеспечение (ПЗ) | MS Word |
| Количество листов чертежей | 11 листов AutoCAD (DWG) |
| Объём пояснительной записки | 228 листов MS Word |
| Проверка на антиплагиат | Возможна по запросу |
| Demo-версия | Доступна для ознакомления |
| Стоимость | 4 000 руб. |
Проектируемый объект — цех среднесортного прокатного стана электрометаллургического завода в городе Калуга, предназначенный для производства фасонных профилей методом прокатки. Данный шаблон проекта разработан с учётом современных требований к промышленным зданиям металлургической отрасли, энергоэффективности и технологической функциональности. Особенность проекта — применение шарнирной схемы рамного каркаса с пролётами 36 м, 20 м, 24 м, 30 м, что обусловлено технологическими требованиями размещения прокатного оборудования, кранов различной грузоподъёмности и транспортных коммуникаций.
Здание имеет следующие габаритные размеры: длина — 378 м, ширина — 116 м. Ширина пролётов варьируется от 20 м до 36 м, шаг колонн — 12 м, а также в одиночных случаях — 36 м (между пролётами А–В и В–С), что обусловлено технологическими требованиями. С 1-й по 8-ю оси здание имеет 2 пролёта по 36 метров в осях А, В, С; с 8-й по 20-ю — 3 пролёта (36, 36 и 30 м); с 20-й по 24-ю — 4 пролёта (36, 20, 24, 36 м); с 24-й по 30-ю — 4 пролёта (20, 24, 36 м). А также один из пролётов здания расположен перпендикулярно к остальным пролётам в осях Н–Е с шириной 30 м и длиной 120 м. Высота здания составляет 21,6 м (без учёта фонаря), отметка верха фонаря — 24,0 м. Данный ПГС дипломный проект подходит студентам строительных специальностей, преподавателям и специалистам по проектированию промышленных зданий металлургической отрасли. Если вы ищете, где купить проект или скачать проект по направлению ПГС — диплом №3023 предлагает оптимальное соотношение цены и качества.
Среднесортный стан, здание для которого проектируется в данном дипломе, предназначен для производства фасонных профилей с годовым объёмом производства 1000 тыс. т/год проката в пакетах прямоугольного сечения длиной 12–24 м при максимальной массе до 15 т. Стан представляет собой современный технологический комплекс оборудования фирмы SMS MEER, Германия. По санитарной классификации проектируемый цех относится к классу IV. Согласно нормам пожарной безопасности НПБ 105-03 производство на среднесортном стане в целом относится к категории Г по пожарной опасности. Категории пожарной опасности отдельных встроенных помещений и сооружений в соответствующих зданиях будут оговорены заказчиком в задании, на момент написания данного отчёта неизвестны. Работа стана предусмотрена по непрерывному трехсменному графику.
Функциональные связи в здании решены с учётом специфики металлургического производства и требований к технологическим потокам заготовки, проката, охлаждения, правки, резки и отгрузки готовой продукции. Планировочная структура цеха базируется на чётком разделении основного производственного зала, вспомогательных помещений, административно-бытового комплекса (АБК) и авиационно-технической базы (АТБ).

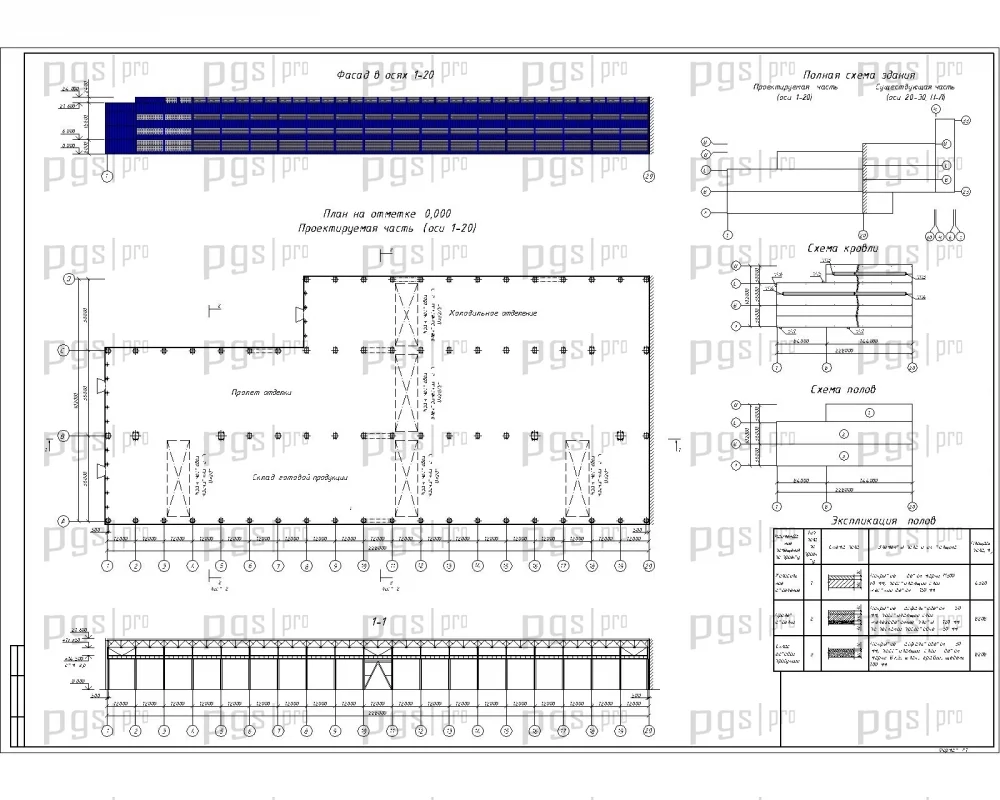

Основной производственный зал охватывает пролёты с различной шириной в зависимости от технологического участка: склад литой заготовки шириной 30 м, длиной 150 м (пролёт Л–Е); печной пролёт шириной 28 м, длиной 69 м (пролёт Н–Е); становой пролёт шириной 30 м, длиной 108 м; пролёт холодильника шириной 30 м, длиной 144 м; пролёт поперечного транспортёра шириной 28 м, длиной 137 м; мастерской прокатных клетей шириной 30 м, длиной 81 м; пролёт правки, резки и штабелирования шириной 36 м, длиной 216 м; пролёт склада готовой продукции шириной 36 м, длиной 277 м. Все пролёты здания, включая склады литой заготовки и готовой продукции, отапливаемые.
Каждый пролёт здания оснащён кранами нормального и тяжёлого режимов работы (5К, 7К, А5) количеством от 1 до 3 единиц. Кран готовой продукции — 3 крана грузоподъёмностью 20 т; кран отделки — 1 кран грузоподъёмностью 20/5 т; холодильное отделение — 1 кран грузоподъёмностью 32/5 т; становой пролёт — 2 крана грузоподъёмностью 50/10 т; пролёт подготовки клетей — 2 крана грузоподъёмностью 50/10 т; печной пролёт — 1 кран грузоподъёмностью 16/3,2 т; пролёт поперечного транспортёра — 1 кран грузоподъёмностью 10 т. Температурный шов располагается по номерной оси 20. Фонари по заданию выполняют, в основном, аэрационную функцию и расположены соответственно требованиям технологического процесса, производимому в соответствующей части здания: холодильное отделение, пролёт отделки, становой пролёт, пролёт накопительного транспортёра, печной пролёт.
Конструктивная схема здания выполнена по шарнирной схеме рамного каркаса. Пространственная жёсткость обеспечивается связями по поясам ферм и между колоннами. В качестве основных несущих элементов применены стальные колонны, стропильные фермы, продольные и поперечные связи, подкрановые балки. Расчёт и конструирование всех элементов выполнены вручную согласно требованиям СНиП и ГОСТ.

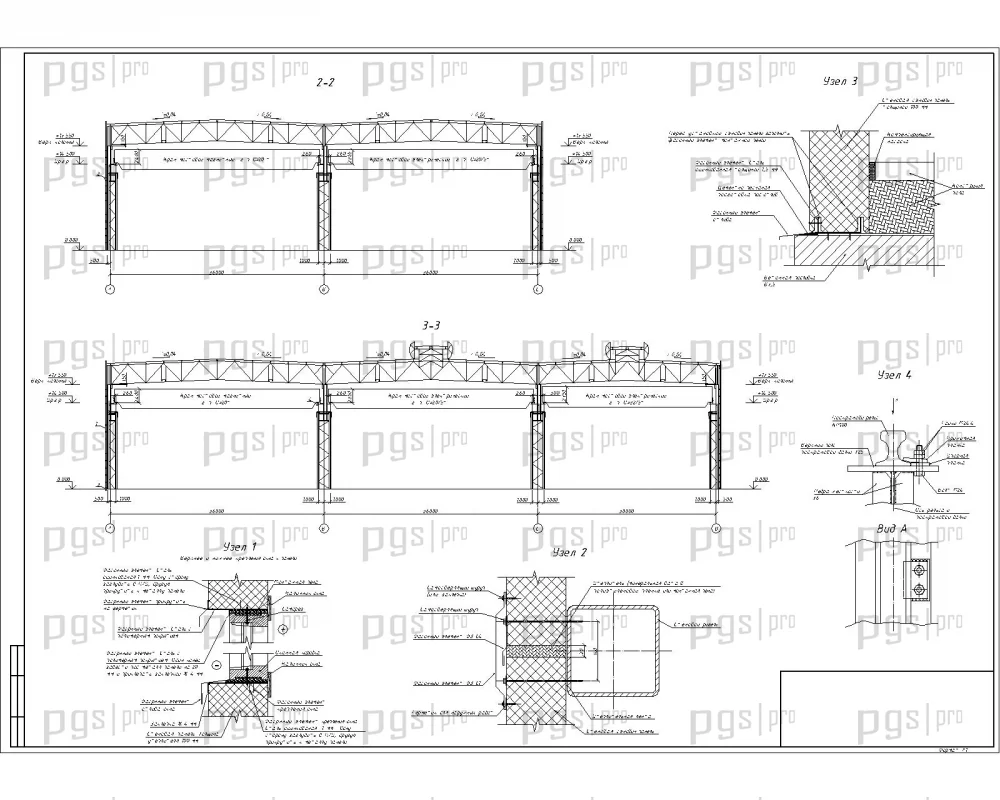

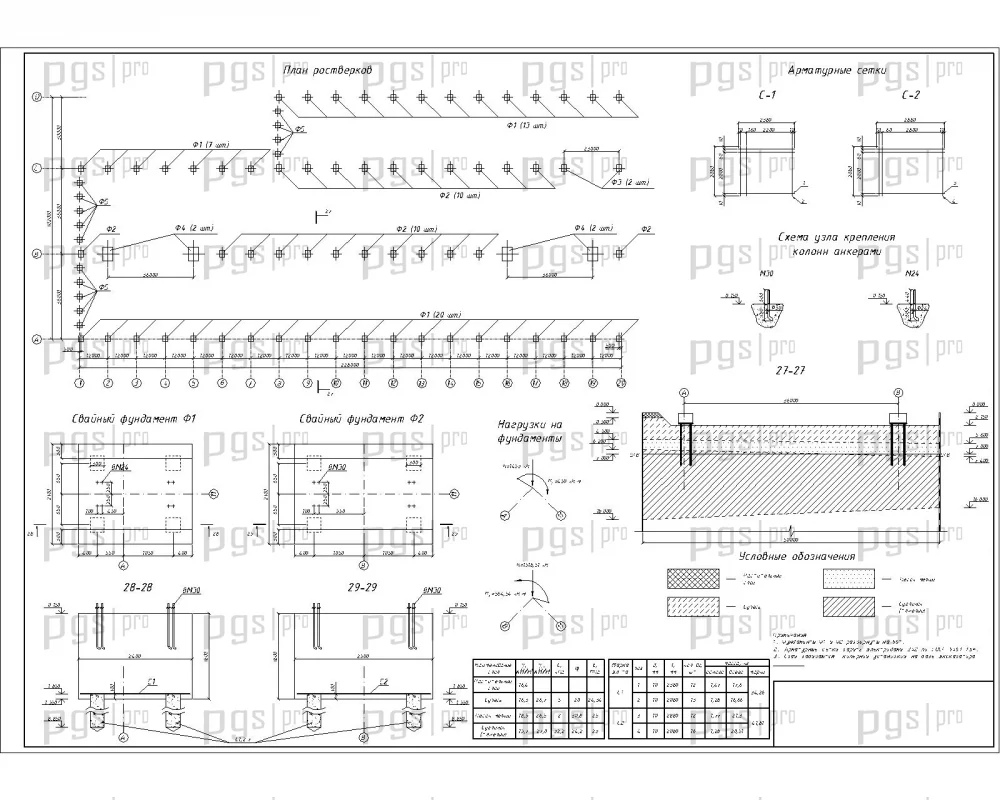

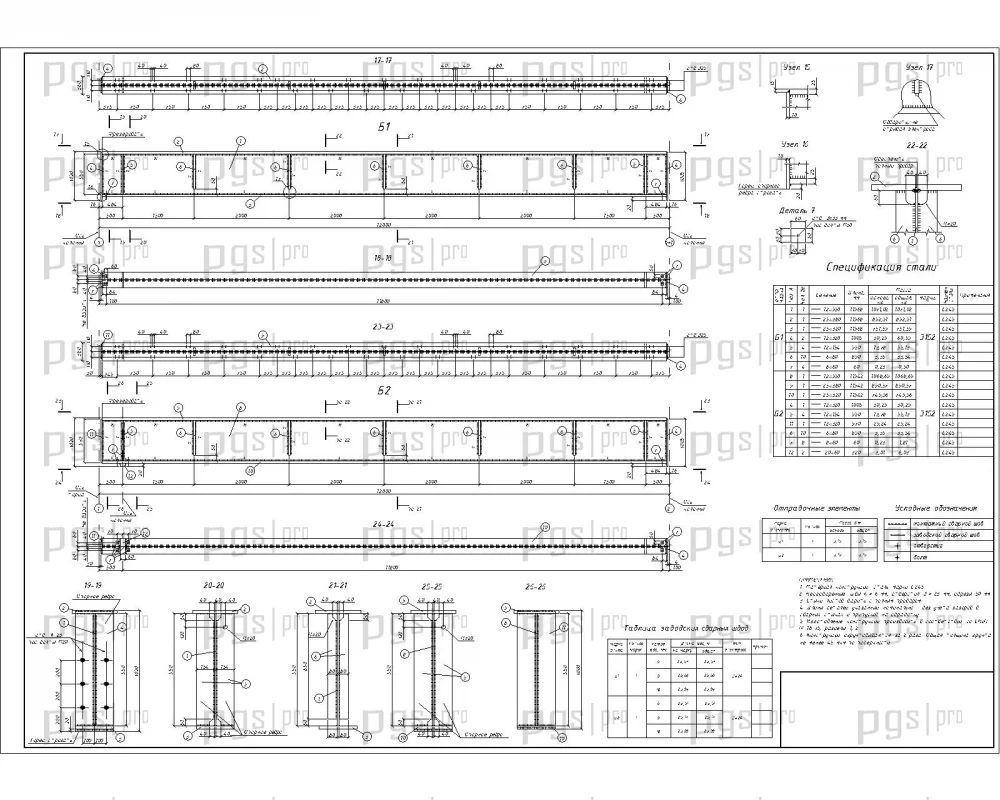

В составе проекта выполнен расчёт и конструирование стропильной фермы (пролёт А–В), подкрановой балки, средней колонны ряда В, фермы покрытия, узлов фланцевых соединений, баз колонн. Проведены проверки прочности, местной устойчивости стенки балки, поясных сварных швов, опорного ребра. Рассчитаны свайные фундаменты для колонн рядов А и В с определением несущей способности свай, расчётной нагрузки, глубины погружения, осадки методом послойного суммирования, подбора арматуры, проверки давления под нижним концом свай. Все расчёты оформлены с полным выводом формул, таблиц и пояснительных схем.
Ограждающие конструкции выполнены из сэндвич-панелей (стеновые и кровельные) с утеплителем из жёсткого минераловатного утеплителя толщиной 150 мм. Кровельные панели имеют геометрические размеры: ширина 1500 мм, длина 12000 мм, толщина 250 мм. Вес 1 м² панели 50 кг. Стеновые панели 6000 × 1000 мм металл-металл (0,5–0,5 мм), вес 1 м² панели 35,4 кг. Несущая способность панелей при равномерно распределённой нагрузке и длине пролёта 6 м составляет 44 кг/м². В качестве утеплителя используется жёсткий минераловатный утеплитель с высокими теплоизоляционными свойствами, высокой прочностью и негорючестью.
В организационной части дипломного проекта разработаны календарный план, строительный генплан и технико-экономические показатели. Календарный план составлен с учётом технологической последовательности монтажных работ: возведение свайных фундаментов, монтаж колонн, стропильных ферм, подкрановых балок, связей, ограждающих конструкций, устройство кровли, отделочные работы. Применяется для оптимизации критического пути строительства и сокращения общей продолжительности работ.

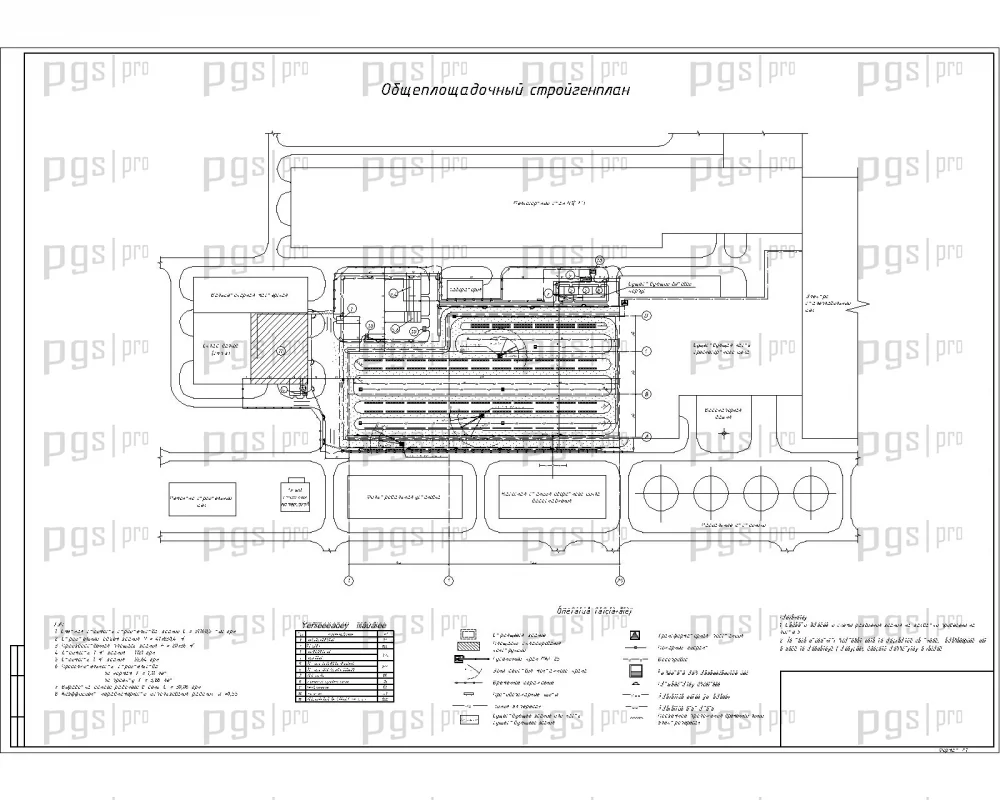

Строительный генеральный план содержит размещение временных зданий и сооружений, складов строительных материалов, подъездных дорог, площадок для монтажа кранов, коммуникаций. Выполнен расчёт численности персонала, организация складского хозяйства, освещение, водоснабжение и энергоснабжение строительной площадки, мероприятия по охране окружающей среды и технике безопасности. В состав графической части входят общеплощадочный стройгенплан и расстановка оборудования.
Технологическая часть диплома включает разработку технологических процессов при обработке металла, сборосварочные работы, вариантную часть с сравнением поперечного и продольного направлений технологических процессов в цеху. Рассмотрены вопросы технико-экономических показателей изготовления конструкций, съёма продукции с 1 м² производственных площадей цеха сборосварки, годовой выработки на одного работающего в цехе. Проектом предусмотрена антикоррозийная защита металлических конструкций и защита деревянных элементов от гниения и возгорания.
Диплом №3023 выделяется среди аналогичных работ по ПГС следующими характеристиками:
- Уникальная тематика: проектирование цеха прокатного стана — специализированное и востребованное направление в металлургическом строительстве.
- Сложная конструктивная схема: шарнирная схема рамного каркаса с пролётами до 36 м и многопролётная компоновка — объект повышенной сложности.
- Полная комплектация: 228 листов пояснительной записки и 11 листов графики AutoCAD — объём соответствует требованиям вузовской подготовки.
- Разнообразие конструкций: фундаменты (свайные), колонны, стропильные фермы, подкрановые балки, связи, узлы — расчёт и конструирование всех основных элементов.
- Практическая направленность: технологическая часть, календарный график, строительный генплан, расстановка оборудования, технико-экономические показатели.
- Ручной расчёт: соответствует требованиям вузовской подготовки по специальности ПГС.
- Адаптивность: возможность привязки к любому региону России путём пересчёта теплотехнического раздела.
- Готовность к защите: соответствует ГОСТ по специальности ПГС, включает разделы по охране труда и окружающей среды.
На pgsdiplom.pro доступен как полный комплект, так и отдельные разделы пояснительной записки или листы графической части. Это удобный шаблон проекта для студентов, которым необходим качественный готовый диплом ПГС с полным расчётом и оформлением. Вы можете скачать проект или купить проект №3023 по доступной цене — 4 000 рублей.
Возможность частичного выкупа проекта:
Напоминаем, что на pgsdiplom.pro вы можете купить часть диплома. Если вам необходимы, к примеру, технологическая карта проекта, конкретный лист чертежа из графической части или отдельные пункты пояснительной записки, свяжитесь с нами, указав номер проекта и требуемые разделы ПЗ.
